인천 원창동 LX 판토스 전기공사, 공장 컨테이너 사무실 전기 연결 및 지게차 충전기 전기 배선 공사 현장 사례
작성일2026-06-10
본문
인천 원창동 LX판토스 공장 컨테이너 사무실 전기 연결 및 지게차 충전기 전기 배선 공사 사례

인천 원창동 LX판토스 공장 내에서 사무실로 사용할 컨테이너 전기 연결 2개 라인과 지게차 충전기 전기 배선 3개 라인 공사를 진행한 현장입니다.
이번 현장은 단순한 전선 연장이 아니라, 공장 내부 구조와 EPS실 위치, 천장 전선트레이 경로, 지게차 충전기 설치 위치를 종합적으로 검토한 뒤 배선 거리 산정,
스틸배관 시공, 전선 입선, 차단기 구분, 전용 누전차단기 설치까지 함께 진행한 상업·산업시설 전기공사 사례입니다.
바른전기는 공사 전 사전 현장 답사를 통해 컨테이너와 EPS실 위치를 먼저 파악하고, 전기 배선 경로와 거리,
지게차 충전기 3개 라인의 설치 위치를 검토한 뒤 필요한 자재와 장비를 준비하여 시공을 진행하였습니다.
특히 공장 내부 전기공사는 단순 시공보다 배선 경로의 안전성, 유지관리 편의성, 보호장치 구성, 스틸배관 시공 적정성이 중요하므로
전기공사업법에 따른 국가 공인 정식 면허 등록 전기공사업체의 체계적인 시공이 필요합니다.
목차
- 1. 현장 개요
- 2. 사용 장비 및 진단 데이터
- 3. 규격 준수 시공 내역
- 4. 안전성 검증 결과
- 5. 현장 핵심 요약
- 6. 자주 묻는 질문(FAQ)
1. 현장 개요
이번 현장은 인천 원창동 LX판토스 공장 내에서 사무실 용도로 사용할 컨테이너에 전기를 공급하는 2개 라인 배선 작업과
지게차 충전기 전용 3개 라인 배선 작업을 함께 진행한 사례입니다.
지게차 충전기 구간은 현장 특성상 스틸배관 설치가 필수였으며, 컨테이너 사무실 전원 공급 구간은 천장 전선트레이와 EPS실 경로를 활용한 배선 동선 확보가 핵심이었습니다.
- 현장 위치 : 인천 원창동 LX판토스
- 시설 유형 : 공장 및 물류시설
- 주요 요청 사항 : 컨테이너 사무실 전기 연결 2개 라인, 지게차 충전기 전기 배선 3개 라인
- 주요 공사 범위 : 배선 경로 확보, 천장 전선트레이 경유 라인 포설, 스틸배관 설치, 전선 입선, 차단기 구분, 3P 30A 누전차단기 설치
공장과 물류시설의 전기공사는 천장고가 높고 설비가 복잡하며, 지게차 충전기와 같은 고부하 장비가 포함되는 경우가 많아 시공 품질이 매우 중요합니다.
무면허 불법 시공은 차단기 오동작, 전선 발열, 유지관리 불편, 감전 및 화재 위험으로 이어질 수 있으므로 반드시 국가 공인 정식 면허 등록 전기공사업체를 통한 합법적 시공이 필요합니다.
2. 사용 장비 및 진단 데이터
공사 전 사전 현장 답사에서는 컨테이너와 EPS실의 위치를 우선 파악하고, 천장 전선트레이를 따라 배선이 가능한지,
실제 거리와 시공 동선이 어떤지 확인하였습니다. 또한 지게차 충전기 설치 위치 3개 라인을 각각 확인하여 배관 방식, 입선 경로, 차단기 구분 방식까지 사전에 계획하였습니다.
- 컨테이너 및 EPS실 위치 파악 : 전기 배선 경로와 실제 거리 확인
- 지게차 충전기 설치 위치 확인 : 3개 라인 각각의 배선 동선 검토
- 천장 전선트레이 경로 점검 : 고소작업장비 사용 가능 여부와 포설 가능 구간 확인
- 스틸배관 시공 구간 확인 : 노출 배선 보호와 유지관리성을 고려한 배관 계획 수립
- 차단기 용량 및 회로 구분 계획 : 컨테이너 전원과 충전기 전원을 구분하여 관리할 수 있도록 검토
- 전용 보호장치 선정 : 지게차 충전기용 3P 30A 누전차단기 설치 계획
이와 같은 사전 진단을 바탕으로 고소작업장비, 전선, 스틸배관, 분기용 자재, 차단기류 등을 준비하였으며, 공사 당일에는 계획된 배선 경로를 기준으로 시공을 진행하였습니다.
산업시설 전기공사는 현장 높이와 구조 특성상 재작업의 부담이 크기 때문에, 사전 답사를 통한 경로 확정과 자재 준비가 매우 중요합니다.
3. 규격 준수 시공 내역
3-1. 컨테이너 및 지게차 충전기 설치 위치 확인

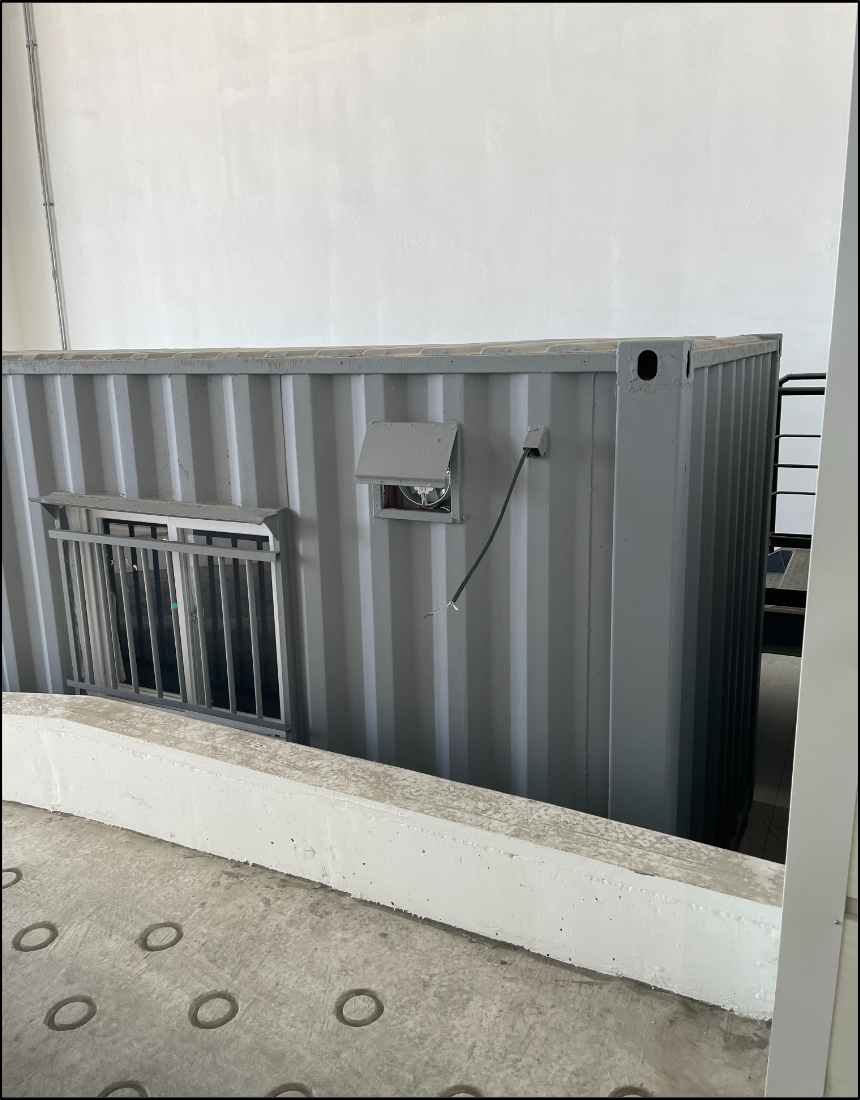

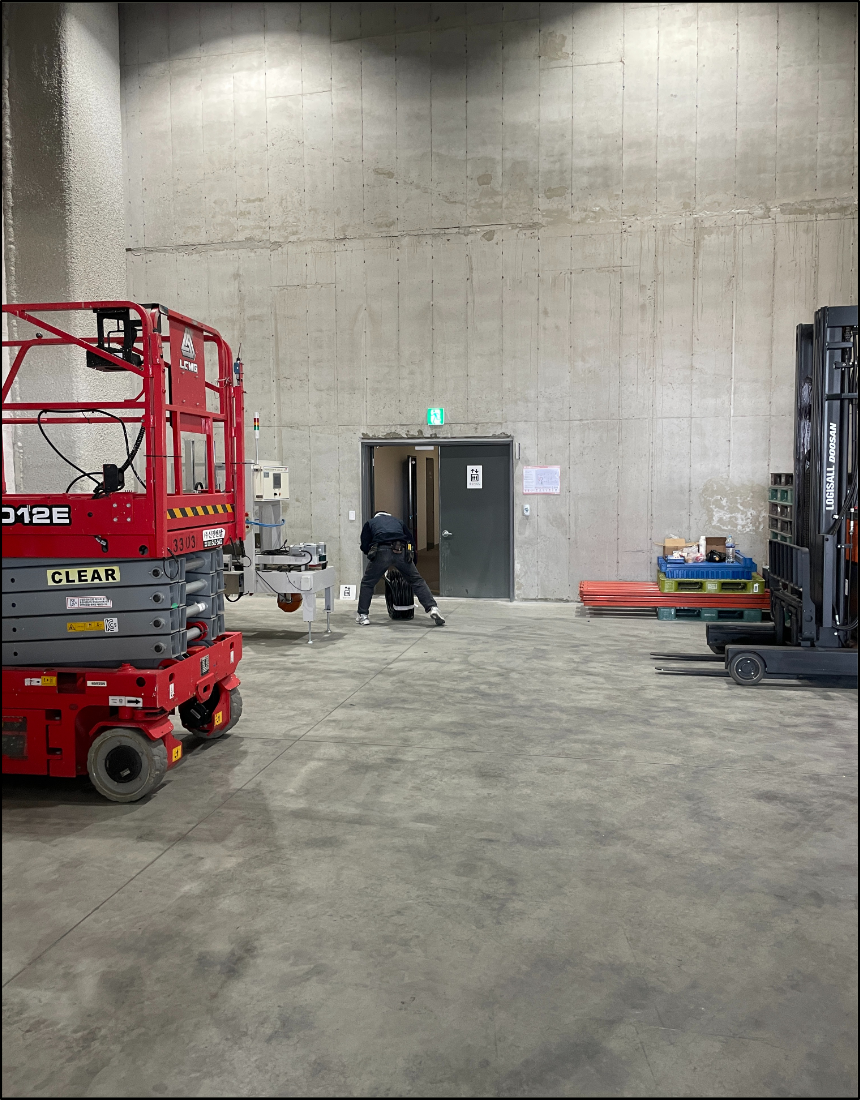

공장 내 컨테이너 사무실 외부 전원 인입 예정 위치를 확인한 모습입니다.

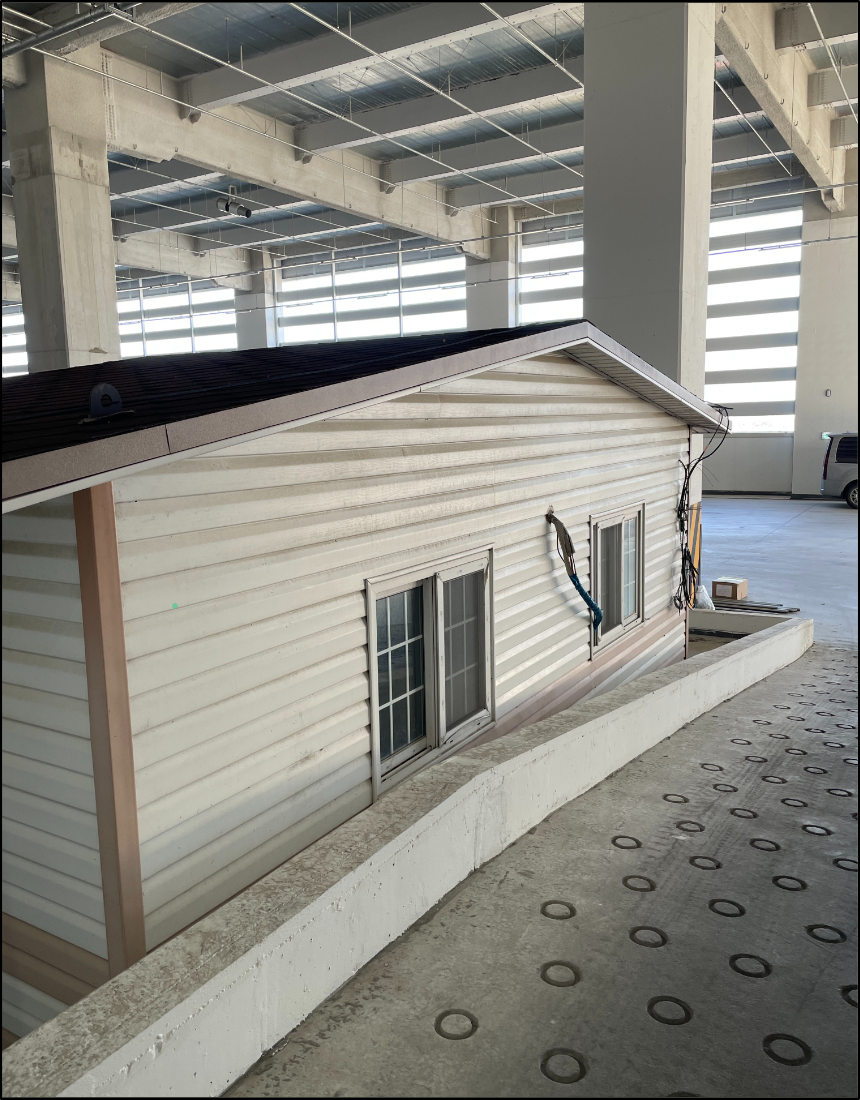

사무실로 사용할 컨테이너 설치 상태와 주변 배선 동선을 사전 점검한 현장입니다.
시공에 앞서 현장 내 컨테이너와 지게차 충전기 설치 위치를 다시 한 번 확인하고, 천장 전선트레이부터 EPS실까지 이어지는 실제 배선 경로를 파악하였습니다.
공장 내부는 층고가 높고 작업 구간이 넓어, 배선 경로를 정확히 잡지 않으면 시공 시간이 불필요하게 늘어나고 유지관리성도 저하될 수 있습니다.
공사 착수 전 작업 구간과 EPS실 진입 동선을 확인하는 모습입니다.
따라서 바른전기는 사전 답사 결과를 바탕으로 현장 동선을 다시 점검한 후 본격적인 배선 작업을 시작하였습니다.
3-2. 컨테이너 사무실 전기 배선 포설 및 연결

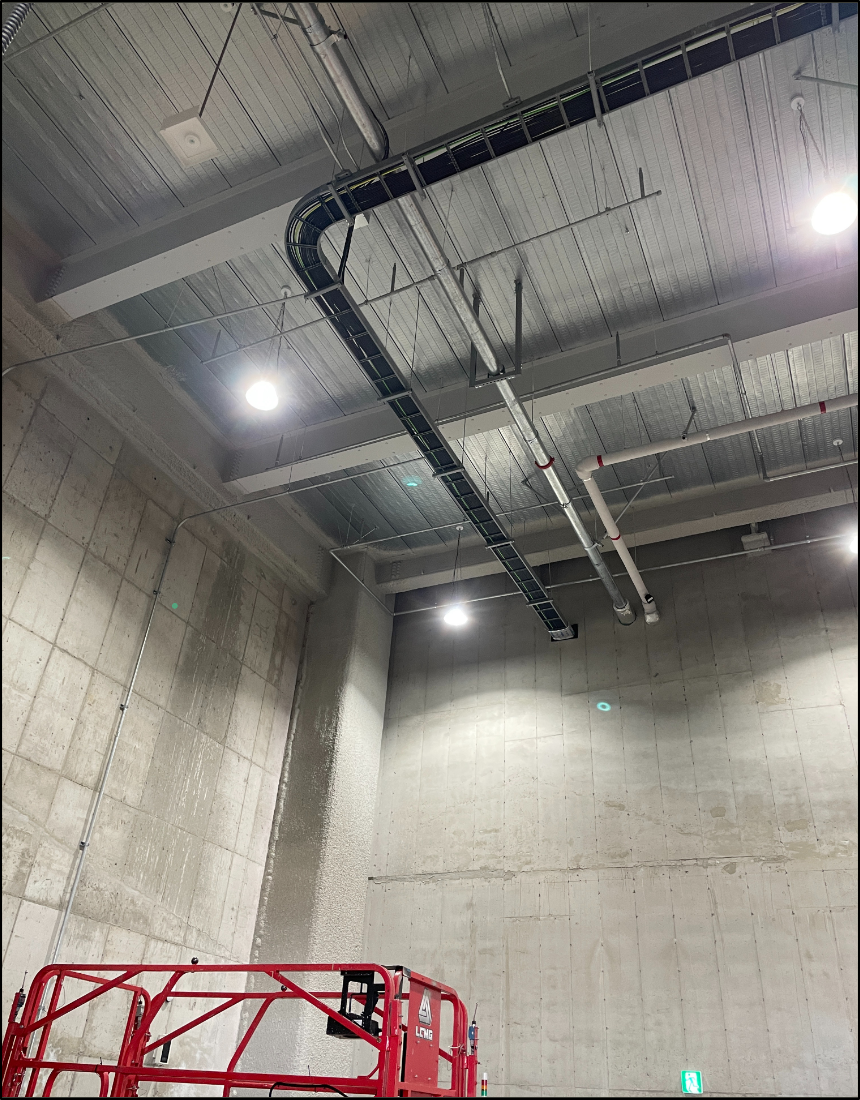

천장 전선 트레이 구간을 확인하며 주 배선 경로를 점검한 모습입니다.

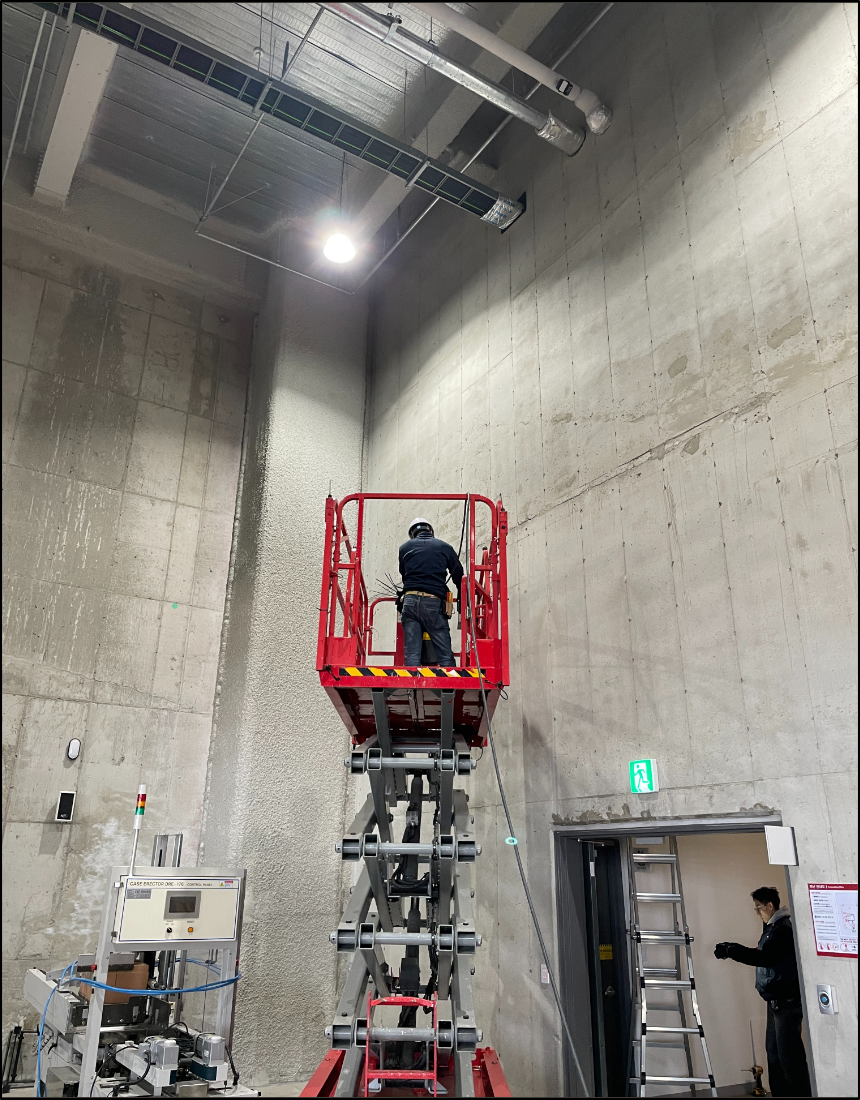

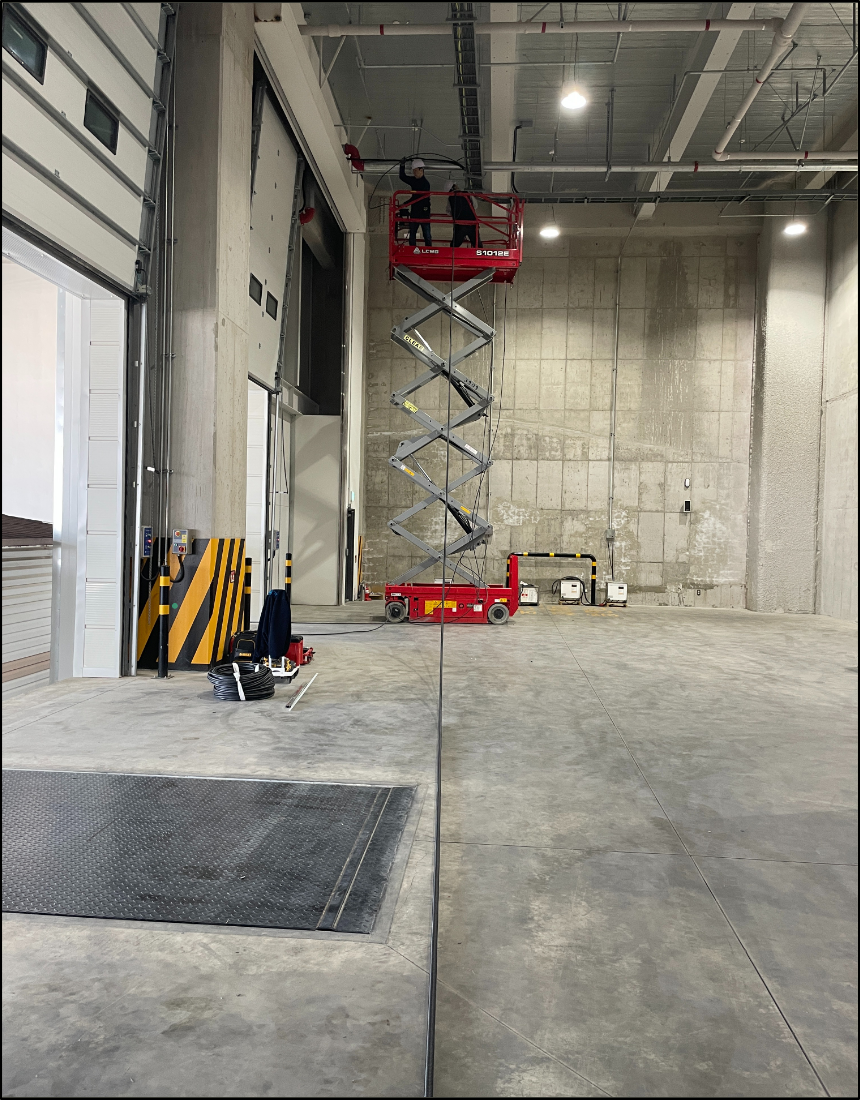

고소작업장비를 사용하여 천장 구간 배선 작업을 진행하는 장면입니다.
먼저 사무실로 사용할 컨테이너 전기 배선 2개 라인 포설 작업을 진행하였습니다.

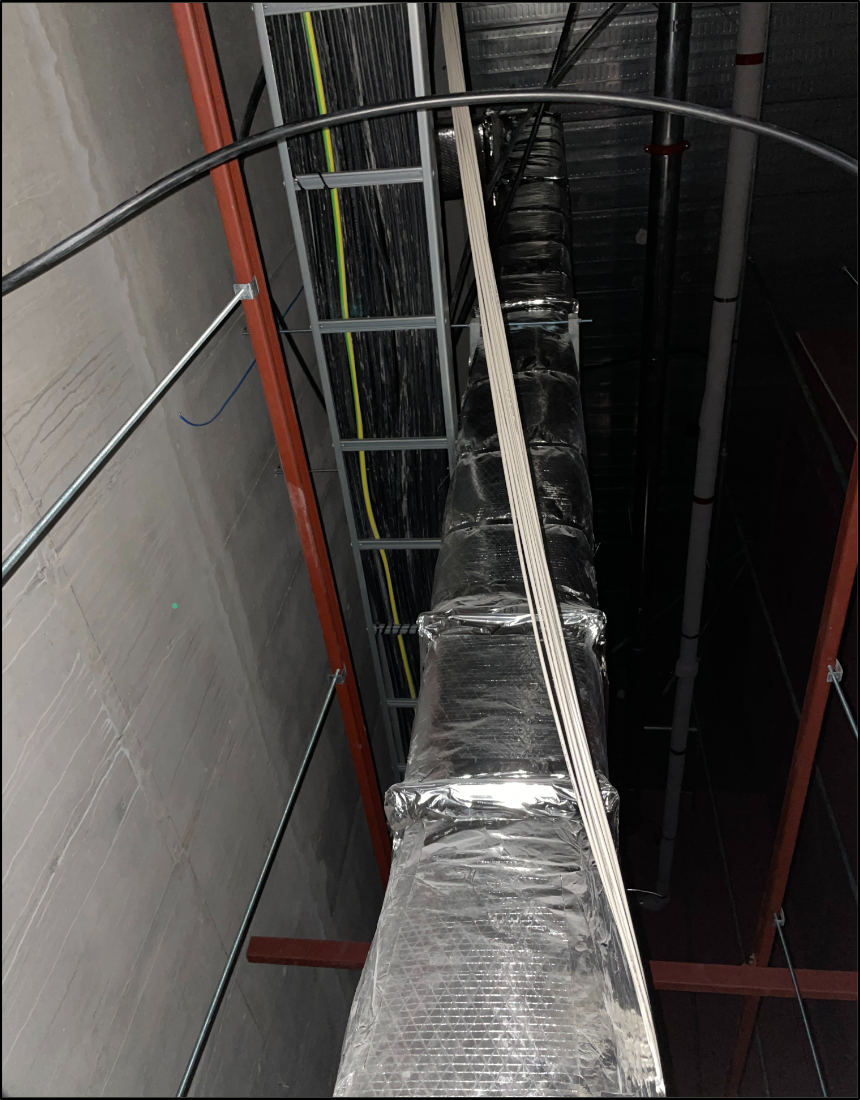

천장 내부 전선 트레이 및 설비 구간을 따라 라인 포설 상태를 확인한 모습입니다.

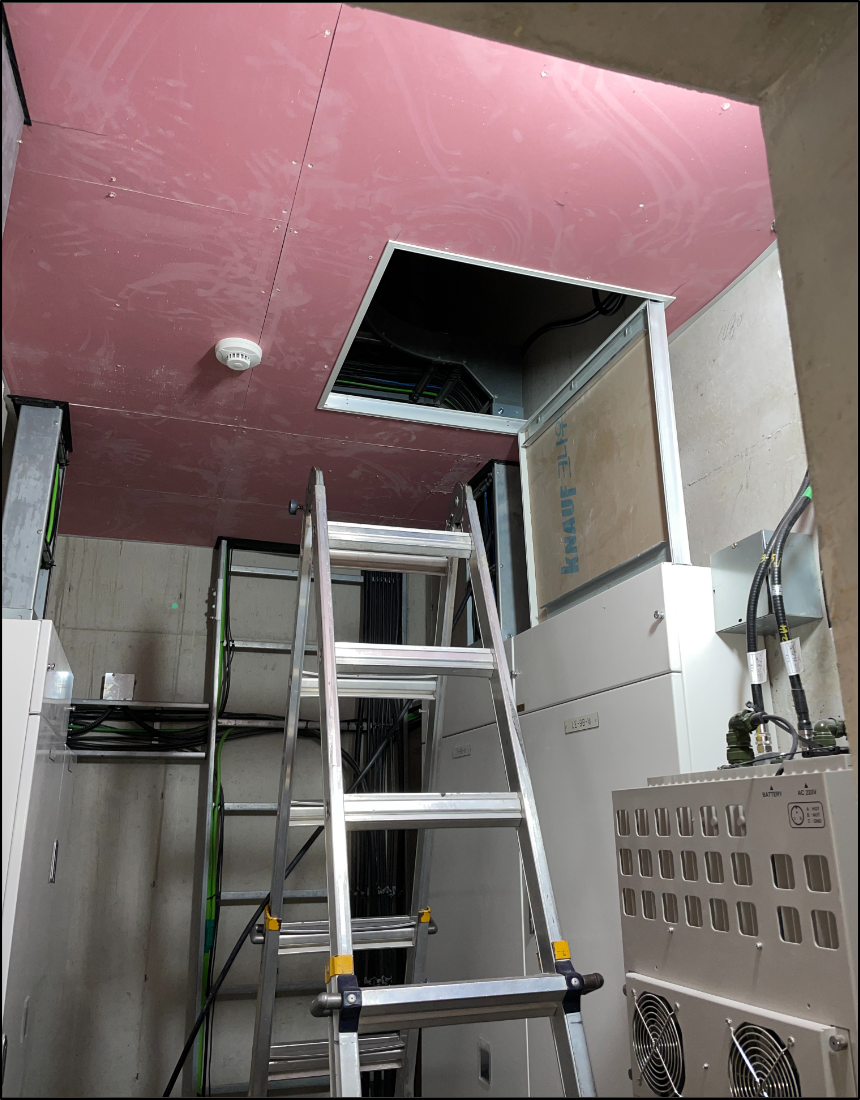

EPS 실 내부 상부 개구부를 개방하여 입선 및 라인 연결 준비를 진행하였습니다.
이 과정에서는 고소작업장비를 사용하여 천장 전선트레이 경로를 따라 안전하게 배선을 포설하고, 컨테이너 전원 인입 위치까지 라인을 연결하였습니다.

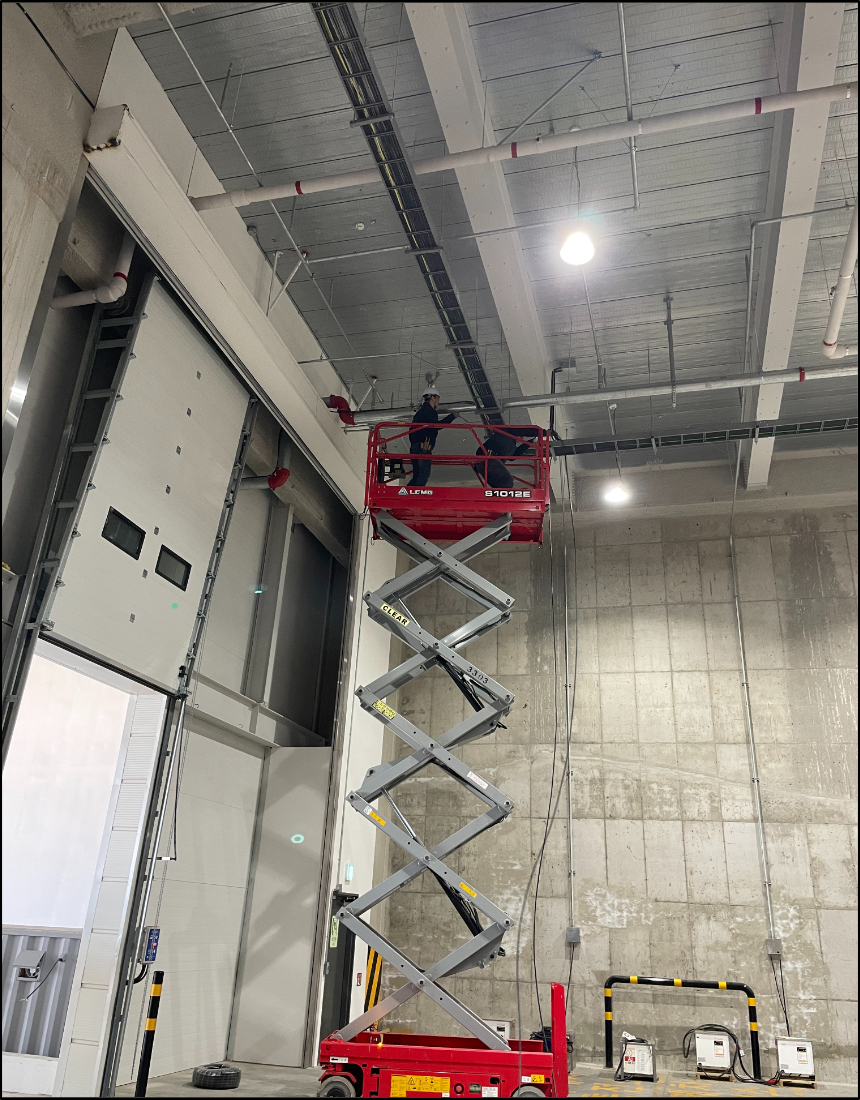

고소작업장비를 활용하여 벽면과 천장 구간 배선 작업을 진행하는 모습니다.
컨테이너 및 충전기 전원 공급 라인 포설을 위해 작업 구간을 넓게 확보한 상태입니다.
단순히 전원만 공급하는 것이 아니라, 실제 사무실 용도로 안정적으로 사용할 수 있도록 배선 경로와 연결 상태를 정리하며 작업을 마무리하였습니다.

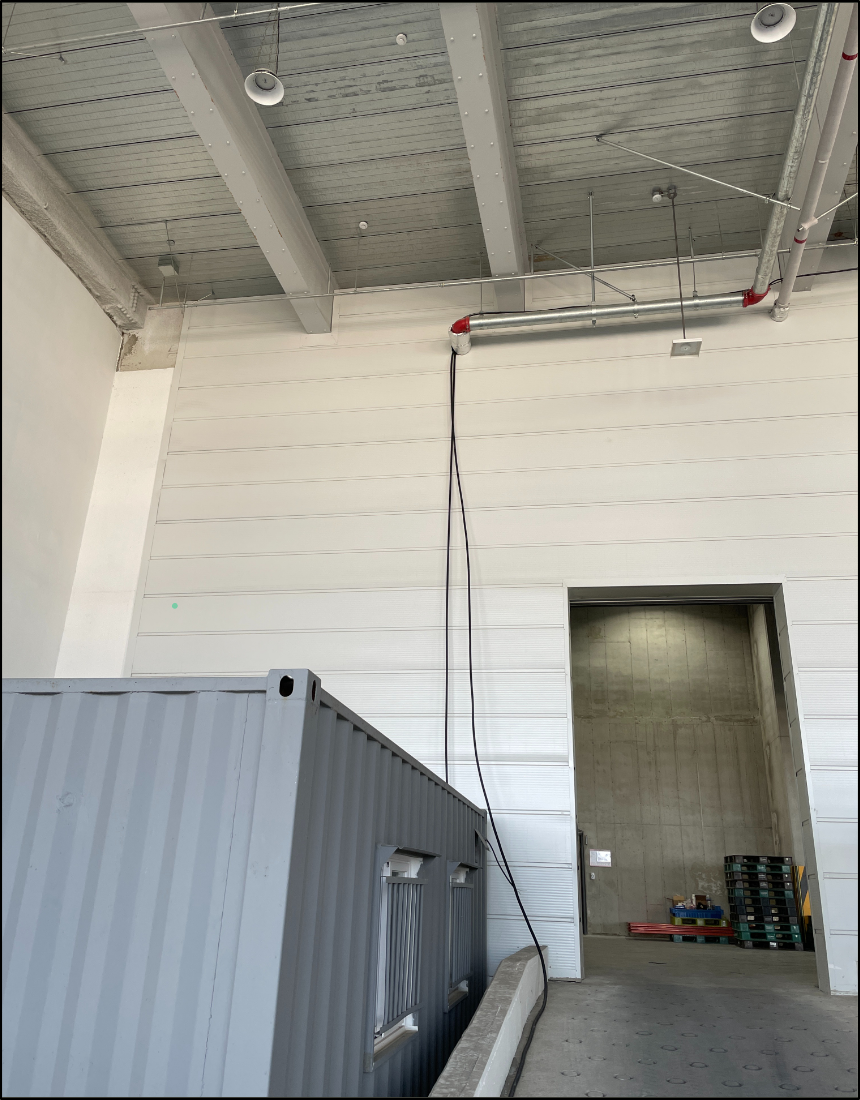

컨테이너 사무실 전원 공급을 위한 인입 라인을 지정 위치까지 내린 모습입니다.
3-3. 지게차 충전기 전기 배선용 스틸배관 설치
컨테이너 전기 배선 완료 후에는 지게차 충전기 전기 배선 작업을 위한 스틸배관 설치를 진행하였습니다.

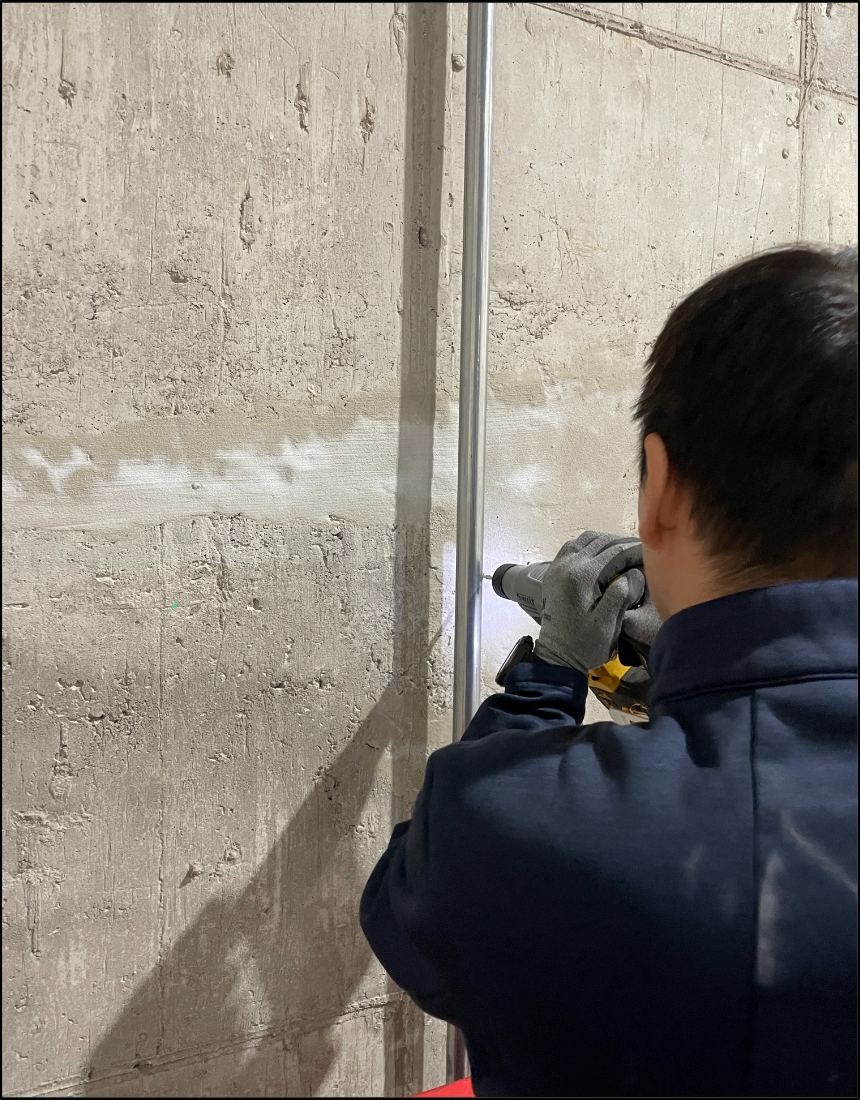

지게차 충전기 배선 작업을 위한 스틸배관 설치를 진행하는 장면입니다.

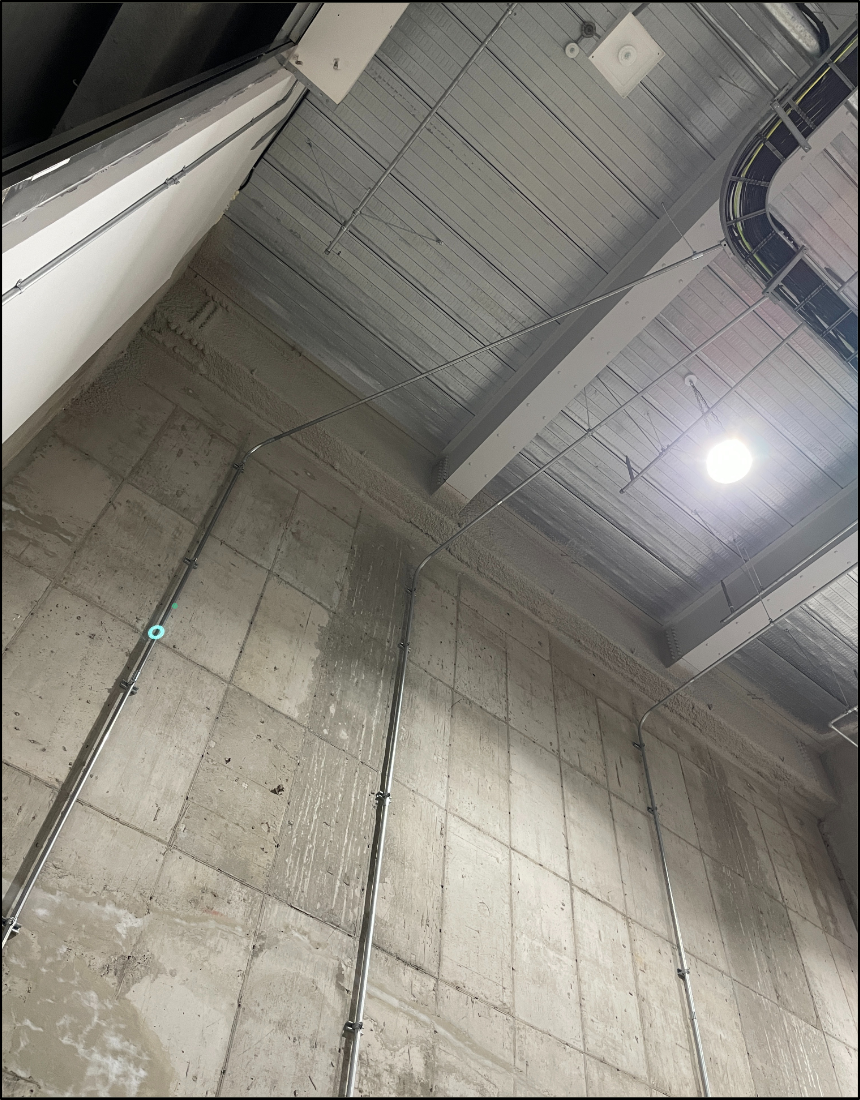

벽면을 따라 시공된 스틸배관 라인과 천장 연결 상태를 확인한 모습입니다.
이번 현장은 지게차 충전기 구간에 노출 배선 보호와 내구성 확보가 중요하였기 때문에 스틸배관 설치가 필수 조건이었습니다.

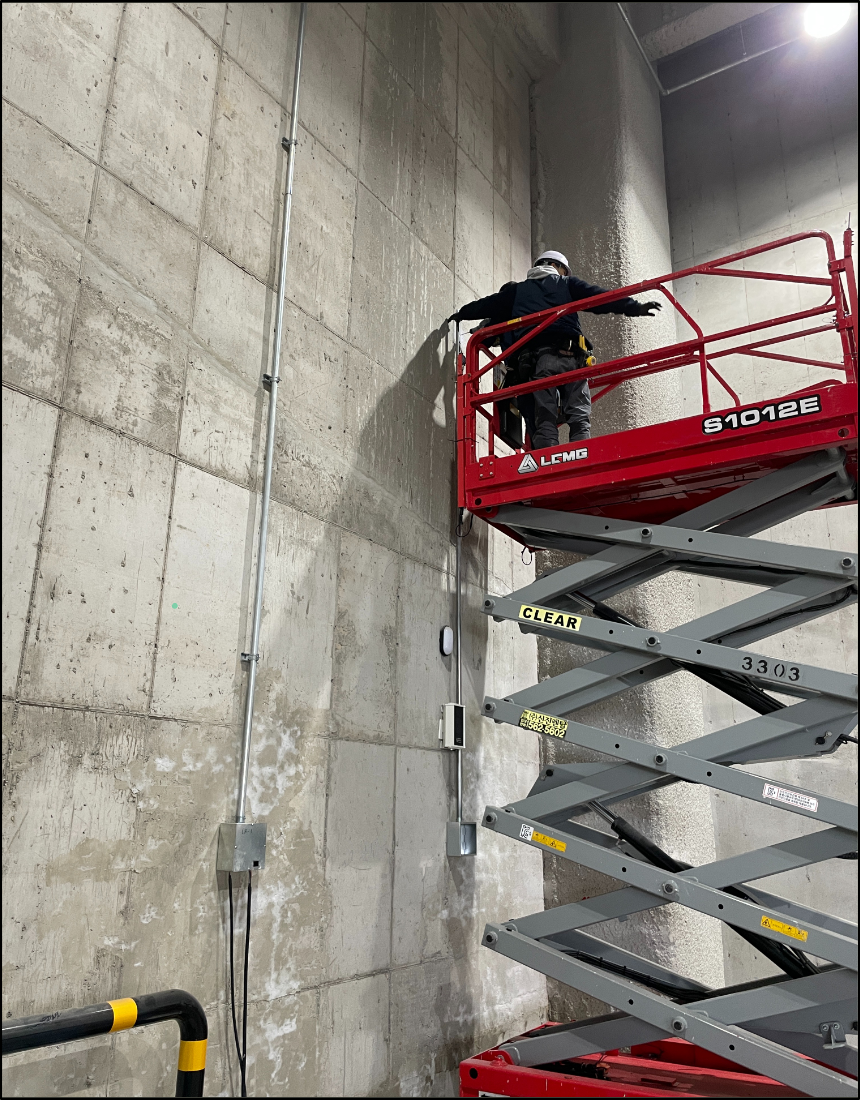

스틸배관 및 배선 정리 작업을 고소작업장비로 진행하는 장면입니다.
고소작업장비를 활용하여 벽면과 천장 구간을 따라 스틸배관을 시공하고, 배선 보호와 유지관리 편의성을 함께 확보할 수 있도록 작업하였습니다.
3-4. 전선 입선 및 EPS실까지 라인 포설

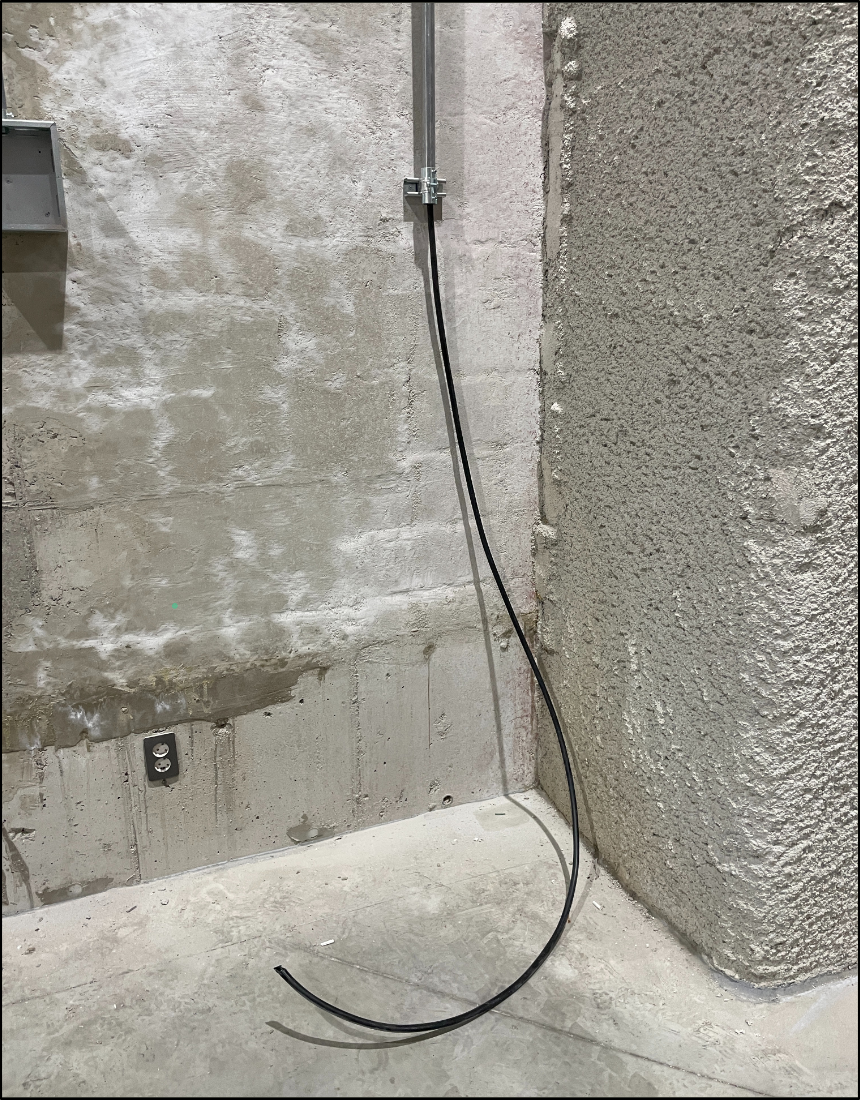

충전기 전원 연결을 위한 배선 인출 상태를 점검한 모습입니다.

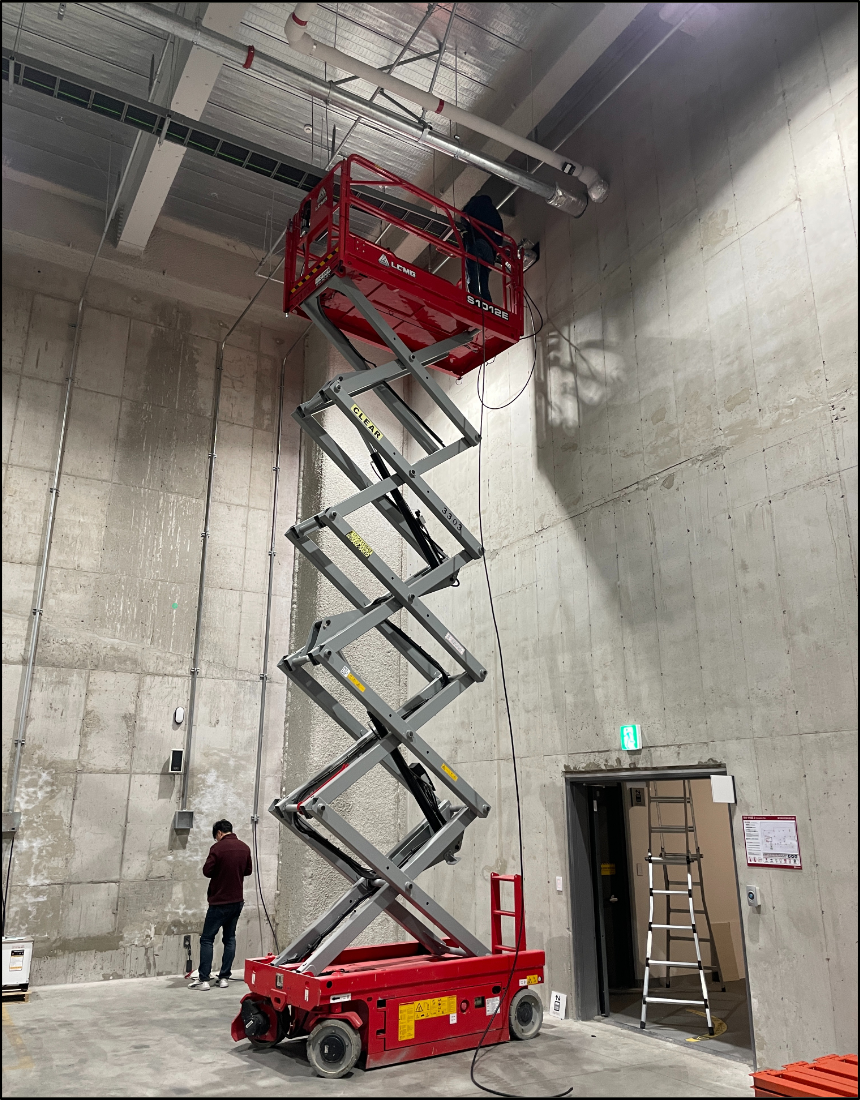

고소작업장비를 사용하여 상부 구간 마감 및 연결 작업을 진행하였습니다.
스틸배관 시공 후에는 전선 입선 작업을 진행하고, 각각의 라인을 EPS실까지 안전하게 포설하였습니다.
지게차 충전기 3개 라인은 각각 독립적으로 관리할 수 있도록 구분하여 시공하였으며, 향후 유지보수와 점검 시에도 회로 식별이 가능하도록 정리하였습니다.
3-5. 차단기 구분 및 전용 누전차단기 설치
EPS실까지 라인 포설을 완료한 후에는 각 회로를 구분하여 배선을 정리하고 차단기와 연결하였습니다.

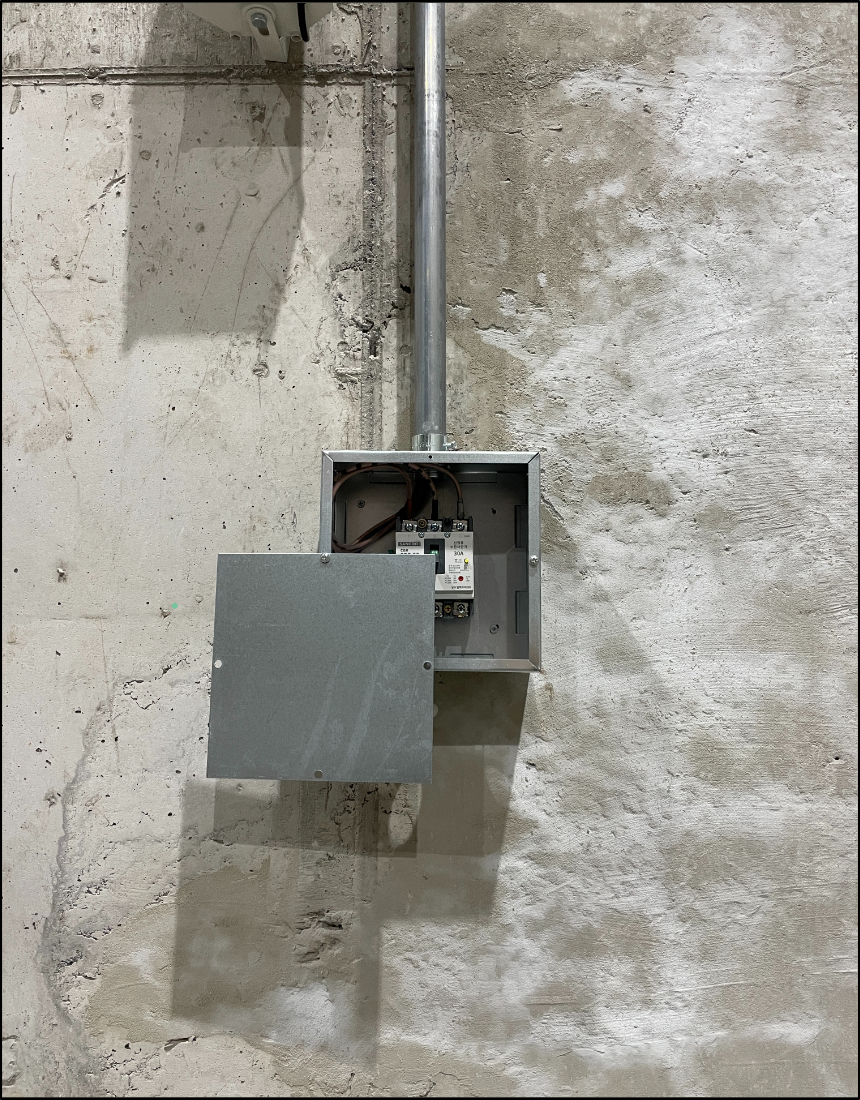

회로 구분을 위한 분기 차단기 박스 설치 상태를 확인한 모습입니다.
지게차 충전기 전용 회로에는 3P 30A 누전차단기를 설치하여 과부하와 누전에 대비할 수 있도록 보호장치를 구성하였습니다.
산업시설에서는 회로 구분이 명확해야 사고 시 신속한 차단과 점검이 가능하므로, 이번 현장에서도 차단기 구분과 내부 정리 상태를 중요하게 관리하였습니다.
4. 안전성 검증 결과
시공 완료 후에는 컨테이너 전원 공급 상태와 지게차 충전기 각 라인의 연결 상태, 차단기 작동 상태, 배선 정리 상태를 최종 점검하였습니다.

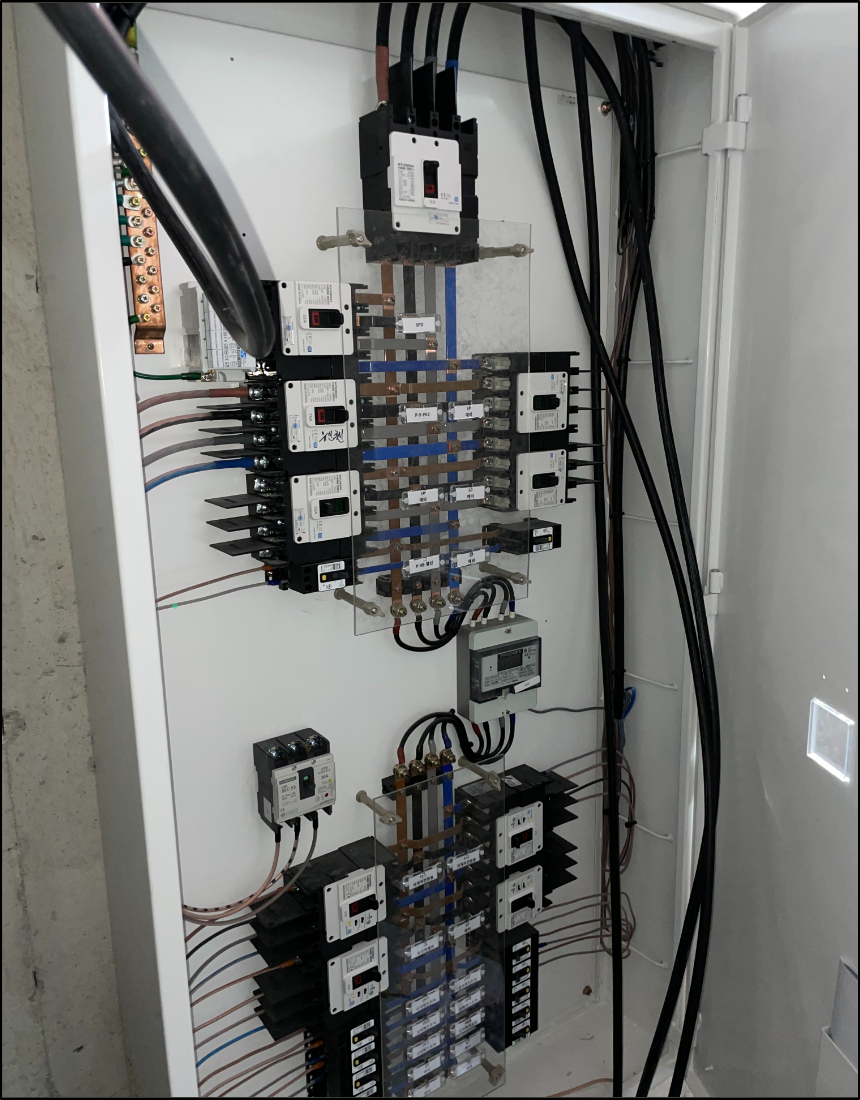

EPS실 내부에서 각 라인을 차단기와 연결하고 배선을 정리한 모습입니다.
특히 산업시설 전기공사는 사용 부하와 작업 환경 특성상 배선 보호와 회로 구분, 보호장치 적정성이 매우 중요하므로 최종 검수 단계가 필수적입니다.

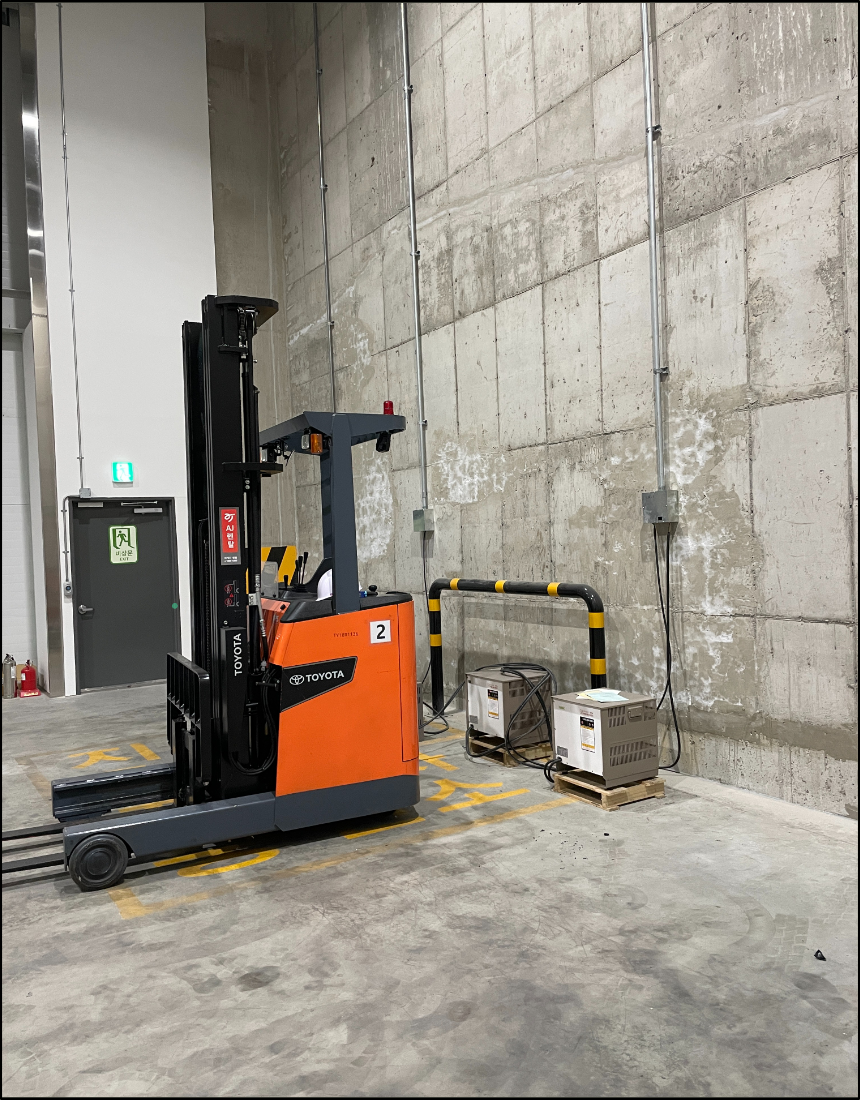

지게차 충전기 전기 배선 공사 완료 후 설치 구간 전체를 점검한 모습입니다.
바른전기는 최종 검수 과정에서 각 라인의 연결 상태와 차단기 구분 상태를 확인하고, 스틸배관 고정 상태와 노출 구간 정리 상태를 함께 점검하여 작업을 마무리하였습니다.
또한 전기설비의 기본 안전 확보를 위해 절연 상태를 검토하고, 현장 여건에 맞는 절연 저항 기준치 충족 여부를 확인하는 원칙 아래 시공을 진행하였습니다.
전기공사업법에 따른 정식 절차와 기술 검토 없이 진행되는 무면허 불법 시공은 산업시설에서 더욱 큰 위험으로 이어질 수 있습니다.
특히 지게차 충전기와 같은 고부하 설비는 전용 회로 구성과 적정 보호장치 설치가 필수이므로, 반드시 국가 정식 등록 전기공사업체를 통해 시공과 점검을 진행해야 합니다.
5. 현장 핵심 요약
- 공사 대상 : 인천 원창동 LX판토스 공장
- 공사 목적 : 컨테이너 사무실 전기 연결 2개 라인 및 지게차 충전기 전기 배선 3개 라인 시공
- 사전 검토 항목 : 컨테이너 위치, EPS실 위치, 배선 경로, 배선 거리, 지게차 충전기 설치 위치
- 주요 시공 내용 : 천장 전선트레이 경유 배선 포설, 고소작업장비 사용, 스틸배관 설치, 전선 입선, 차단기 연결
- 보호장치 구성 : 지게차 충전기 전용 3P 30A 누전차단기 설치
- 검수 항목 : 라인 연결 상태, 차단기 구분, 배선 정리, 최종 검수 완료
이번 인천 원창동 LX판토스 현장은 공장 내 컨테이너 사무실 전원 공급과 지게차 충전기 배선 공사를 함께 수행한 사례로,
사전 답사를 통해 배선 경로와 설치 위치를 면밀히 검토한 후 고소작업장비를 활용한 천장 전선트레이 구간 포설, 스틸배관 시공, EPS실 연결, 차단기 구분까지 체계적으로 마무리하였습니다.
바른전기는 공장, 물류센터, 상가, 사무실 등 각 현장의 구조와 부하 조건을 면밀히 검토하여 합법적이고 안전한 전기공사를 원칙으로 시공하고 있습니다.
산업시설 전기 배선 공사, 지게차 충전기 전용 회로 공사, 컨테이너 전원 연결 공사가 필요한 경우 반드시 국가 정식 등록 전기공사업체를 통해 규격 준수 시공을 진행하시기 바랍니다.
6. 자주 묻는 질문(FAQ)
Q1. 공장 내 컨테이너 사무실에 전기를 연결할 때 가장 먼저 확인해야 할 사항은 무엇인가요?
컨테이너 사무실 전기 연결 공사에서는 먼저 컨테이너 설치 위치와 EPS실 위치, 실제 배선 경로, 배선 거리, 사용 목적에 따른 예상 부하를 확인해야 합니다.
특히 공장 내부는 천장고가 높고 구조물이 복잡한 경우가 많아 사전 현장 답사를 통해 전선트레이 활용 가능 여부와 안전한 포설 동선을 먼저 검토하는 것이 중요합니다.
Q2. 지게차 충전기 전기 배선 공사에서 스틸배관 설치가 중요한 이유는 무엇인가요?
지게차 충전기 배선은 산업시설 특성상 외부 충격, 작업 장비 이동, 노출 환경에 영향을 받을 수 있으므로 배선 보호와 내구성 확보가 중요합니다.
이러한 이유로 스틸배관을 적용하면 전선 보호 성능과 유지관리성을 높일 수 있으며, 노출 구간에서도 보다 안정적인 시공이 가능합니다.
Q3. 지게차 충전기 전용 회로에는 왜 별도의 누전차단기를 설치하나요?
지게차 충전기와 같은 고부하 설비는 일반 콘센트 회로와 분리하여 전용 회로와 전용 보호장치를 구성하는 것이 안전합니다.
이번 현장처럼 3P 30A 누전차단기를 설치하면 누전과 과부하 상황에 보다 적절하게 대응할 수 있으며, 각 회로를 구분하여 관리할 수 있어 점검과 유지보수에도 유리합니다.
